Vecka 12
Vecka 9-12
Edgyr har nu färdigställt den sista stora väggen, trapporna och skvallrännan i barnpoolen. Detta innebär att de större gjutningsmomenten nu är klara – en riktig milstolpe i byggprocessen!
Vi har också fått in de fem stora sandfiltren på plats i vattenreningshuset. Det krävde både precision och skicklighet, men nu står de redo att säkerställa klart och rent vatten i våra pooler.
Steuler har varit i full gång och har nu installerat de två stora cirkulationspumparna, som kommer att driva hela 570 m³ poolvatten per timme genom reningssystemet. Dessutom har de stora rören som kopplar samman filtren och pumparna monterats, och arbetet med att förfina hela systemet fortsätter i snabb takt.
Alla nödvändiga håltagningar i betongväggarna är genomförda, vilket gör det möjligt för Steuler att dra fram de sista rören inne i byggnaden.
Vårt nya styrsystem för vattenreningen (VR2) är på god väg! Det kommer att ge oss total kontroll, översikt och larmfunktioner, vilket säkerställer att vattenkvaliteten alltid är på topp.
Utomhusarbetet går också framåt – fler och fler rör har installerats och kopplat samman poolområdet med vattenreningshuset. Samtidigt pågår markarbeten på den södra sidan av poolerna, där en tre meter hög stenmur nu börjar ta form. Denna mur kommer att sträcka sig runt strandpoolen och vidare mot poolkiosken, vilket skapar en härlig inramning av området.

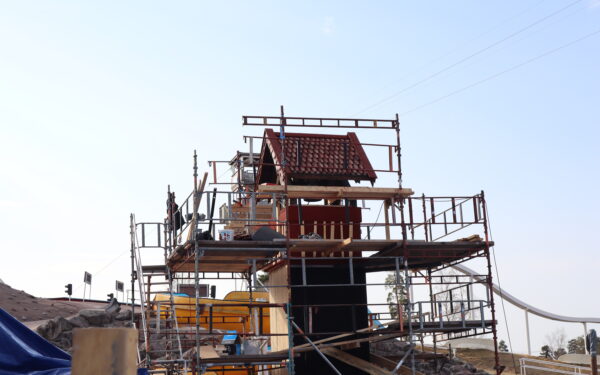

Slutligen har vi även stora framsteg på attraktionerna! Produktion pågår för fullt, och Konstgjorda Naturmiljöer är i sin verkstad och bygger stommar till de spektakulära klippformationerna. Dessa kommer snart att monteras på plats och kläs med konstbetong för att skapa en riktigt häftig miljö för våra besökare.

Vecka 7-8
Vecka 7-8
Riggtech har nu framgångsrikt installerat in- och returledningarna i marken, medan Dalafrakt har sett till att ytan runt barnpoolen återställts.
EdGyr har varit i full gång och lagt ut cellplast och armeringsmattor – nu är barnpoolsplattan sömlöst integrerad med den imponerande väggen till attraktionspoolen. Nästa vecka blir det en spännande milstolpe när gjutningen drar igång!
Samtidigt har marken mellan poolen och vattenreningshuset tinats upp, och grävarbetet är nu i full gång. Snart kan rördragningen ta vid och anslutas till vattenreningshuset – ännu ett steg närmare färdigställandet!

Vecka 6
Vecka 6
Arbetet med barnpoolen fortsätter i full fart! Markarbetarna har isolerat ytan inför vintern, och rörmontörerna har varit på plats för att installera inlopp och returledningar.
Vi har även öppnat upp till det nya pumprummet, där huvudcirkulationspumparna och attraktionspumparna ska placeras. Dessutom är trapporna i attraktionspoolen nu förberedda för gjutning.

Vecka 4-5
Vecka 4-5
Under vecka 4 har vi gjutit alla väggpartier i attraktionspoolen och rivning av formarna påbörjades under vecka 5. Returrören monteras bakom den stora väggen, och vid strandpoolen börjar de stora rören komma på plats. Det gamla poolsystemet under kiosken är nu helt borta.
Som planerat har nu en beställning lagts på tolv stora lövträd för att skapa en trivsam miljö runt poolerna.
Mark- och rörarbeten har pågått hela veckan, och nästa vecka startar återfyllningen av backen vid barnpoolen.
